戈壁追光 綠能遠航 ——中國能建新疆院納沃伊300兆瓦光伏EPC項目建設紀實

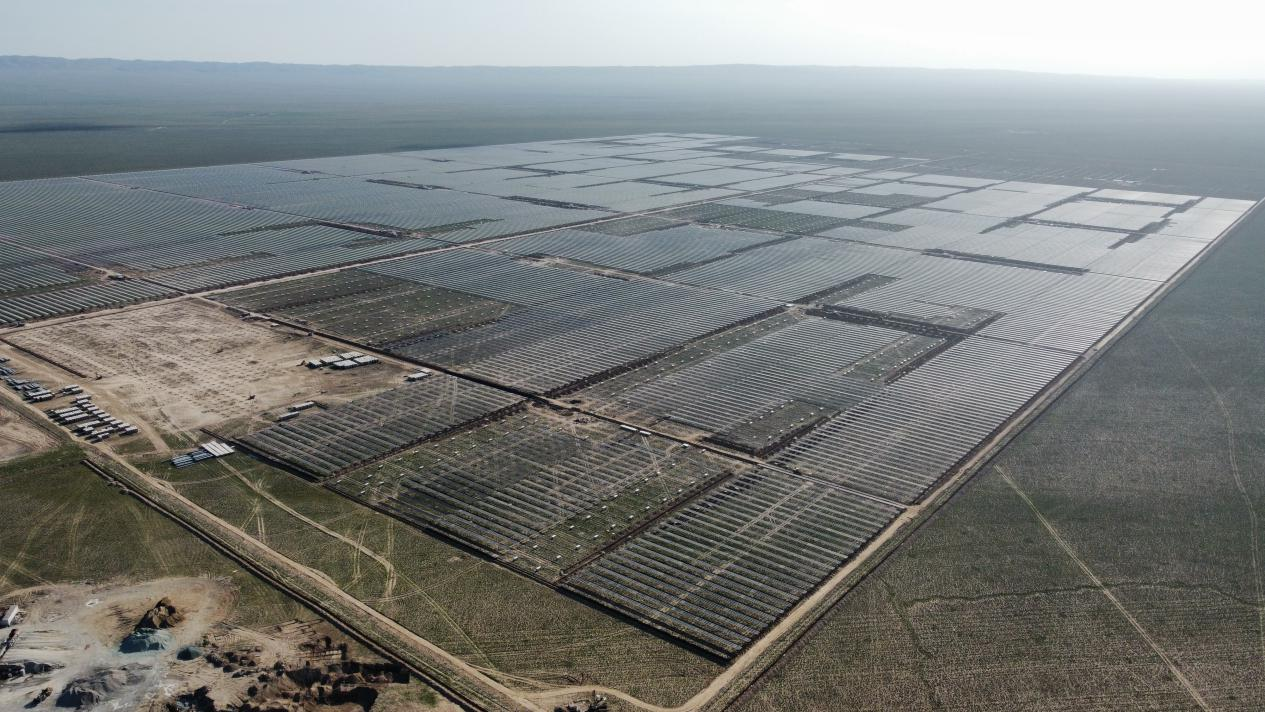

  4月的烏茲別克斯坦納沃伊州,陽光明亮,風從戈壁深處吹來,帶著沙地特有的干爽。Debaland小鎮旁,一排排藍色光伏板沿著地勢鋪展開來,在陽光下泛起細密的光。板下草葉新生,紅色野花迎風搖曳。曾經遼闊沉靜的荒漠,正在因為一座新能源項目的建設,生長出新的希望。

  這里,是中國能建新疆院納沃伊300兆瓦光伏EPC項目現場。

戈壁春歸處,光伏正當時

  資源條件優越,并不意味著工程推進輕松。項目地處荒漠腹地,風沙頻繁、晝夜溫差大,施工環境復雜;工程內容又涉及光伏場區、儲能、電網接入、升壓站及多座對端變電站改造,接口多、鏈條長、協同要求高。面對屬地化實施比例高、多方標準和工作習慣差異大的現實考驗,新疆院項目團隊沒有被動等待,而是圍繞設計協同、質量復核、設備保供等關鍵環節主動破題,以一項項具體舉措推動項目穩步向前。

  一張清單,打通跨方協作堵點

  根據合同要求,電氣互聯設施全部納入光伏總承包范圍,并要求100%屬地化實施。這意味著,屬地設計、屬地采購、屬地施工都要按當?shù)匾?guī)則推進,但總承包責任仍要由項目團隊承擔。如何把各方力量擰成一股繩,是項目履約首先要解決的問題。

  海外工程最怕“等”。等圖紙、等批復、等設備、等回復,看似只是一個環節慢了一點,實際可能影響后續施工、調試和并網節點。納沃伊項目涉及業主、工程師、屬地設計院、總包方、設備廠家等多方主體,語言不同、標準不同、工作習慣也不同,單靠現場口頭溝通,容易出現準備不足、事項遺漏、責任不清等問題。

  針對這些痛點,新疆院項目團隊牽頭推出“EIF設計工作計劃及跟蹤表”,把次日待推進事項逐條列明,明確責任人、進度要求、完成時限和協助需求,并以英文版同步各方,要求逐項反饋。過去容易停留在口頭上的溝通,被轉化為可跟蹤、可閉環、可追溯的書面清單;什么事情卡住了、誰來解決、什么時候完成,都能清清楚楚落到紙面上。

一張清單“鎖”進度,溝通不再繞彎路

  一張表,看似普通,卻成為跨文化、跨專業、跨時區協作的“導航圖”。項目團隊每天對照清單推進、復盤和更新,把能提前的提前,把能并行的并行,把可能拖延的環節盡早暴露出來。設計接口順了,后續采購、施工和調試才有了更穩的基礎。

  一次復核,守住工程質量底線

  項目建設越到關鍵階段,越不能放過任何細節。在220千伏線路接入方案推進過程中,新疆院項目團隊審查屬地設計院圖紙時發現,Line in與Line out兩冊圖紙推導出的既有線路位置并不一致,同一條線路的I回、II回存在交叉錯位風險。

  這個問題如果沒有及時發現,可能影響并網方案編制和審批,也可能給后續施工帶來隱患。項目團隊第一時間在會議上提出問題,并通過正式郵件要求相關方核實,同時推動現場復核和第三方圖紙分析。經過多輪比對,最終確認其中一冊圖紙存在錯誤,屬地設計院隨即完成升版修正。

  一次復核,避免了一個關鍵接口風險。對項目團隊而言,這不是簡單的“挑錯”,而是總承包管理責任的具體體現。海外項目中,圖紙來源、審批鏈條和執行主體更加復雜,越是關鍵接口,越要多看一眼、多核一次;越是合作方負責的工作,越不能降低總包把關標準。項目能不能穩,往往就體現在這些不容易被外人看到的細節里。

  主動補位,搶出寶貴履約窗口

  按照節點計劃,EIF工程需在5月30日前具備光伏、儲能并網接入條件。總降站二次設備供貨及安裝,是項目推進中的關鍵線路之一。由于屬地承包商長期習慣使用俄制設備,對國產電力設備的技術參數、供貨流程和適配標準并不完全熟悉,設備采購一度面臨壓力。

  面對這一情況,新疆院項目團隊沒有簡單等待屬地承包商自行推進,而是主動靠前,協助開展設備招標、采購組織和技術確認工作。為確保國產保護及二次屏柜按期到場,新疆院主要負責人專程赴國內設備廠家協調商務條款和制約因素,推動設備發運時間較原計劃提前4至5天,為現場施工和后續調試爭取了寶貴時間。

  前方在協調,后方也在支撐。新疆院國內團隊與海外現場保持聯動,圍繞設計確認、設備排產、合同審批、圖紙反饋等事項持續跟進。很多工作并不顯眼,卻直接關系著項目能否按計劃向前走。納沃伊項目推進中的一條樸素經驗,就是不把問題簡單推給流程,而是在責任邊界之內主動補位,在關鍵節點之前提前發力。

“領頭雁”靠前坐,難題逐個破

  節點背后,是一個個具體的身影。有人剛熟悉項目,就連夜準備第二天向業主匯報;有人在塔什干大雪后趕往會議途中遇到車輛碰撞,確認同伴無礙后,換車繼續奔赴會場;有人春節期間留在塔什干和項目現場,持續對接設計、招采和施工。海外項目的日常并不浪漫,早出晚歸、跨語言溝通、深夜等待回復都是常態,但正是這些日復一日的堅守,讓一個個問題逐步閉環,讓一個個節點不斷向前。

  屬地融合,延伸綠色能源價值

  在推進工程建設的同時,納沃伊項目也努力融入當?shù)亍m椖颗e辦ESG公眾開放日,邀請當?shù)卣块T、監管機構、周邊村民和學校師生走進現場。新疆院項目人員用通俗的語言介紹光伏發電原理、生態友好設計和綠色能源價值,孩子們近距離觀察光伏板和板下花海,也看見清潔能源與當?shù)赝恋刂g新的聯系。

絲路光伏行,開放向未來——ESG公眾開放日

  這場開放日,讓納沃伊項目不只是一個施工現場,也成為連接企業與社區、工程與環境的一扇窗口。對海外工程而言,真正的屬地化不只是用當?shù)刭Y源建設項目,更是在尊重當?shù)匾?guī)則、回應當?shù)仃P切、融入當?shù)厣鐣薪㈤L期互信。

  如今,納沃伊戈壁上的光伏陣列正在一天天延伸。陽光落在藍色組件上,也落在一張張圖紙、一封封郵件、一次次現場復核和一段段跨國奔赴里。從清單化協同到專業化復核,從主動補位到屬地融合,納沃伊項目團隊以實干回應挑戰,以專業贏得信任,以責任護航履約。這片曾經寂靜的戈壁,正在建設者的奮斗中變成綠色能源基地;新疆院服務中亞能源轉型、推動國際新能源業務高質量發展的腳步,也正隨著一排排光伏組件,在絲路沿線不斷延伸。
